Lãnh đạo EVN kiểm tra tiến độ thi công dự án đường dây 500kV Lào Cai - Vĩnh Yên

Ngày 29/7, ông Phạm Hồng Phương, Phó Tổng Giám đốc Tập đoàn Điện lực Việt Nam (EVN) kiểm tra tình hình xây dựng Trạm biến áp (TBA) 500kV Lào Cai và một số vị trí cột trên địa bàn tỉnh Lào Cai, thuộc gói thầu số 5 của dự án đường dây 500kV Lào Cai - Vĩnh Yên.

Lãnh đạo EVN kiểm tra tiến độ thi công dự án đường dây 500kV Lào Cai - Vĩnh Yên- Ảnh 1.

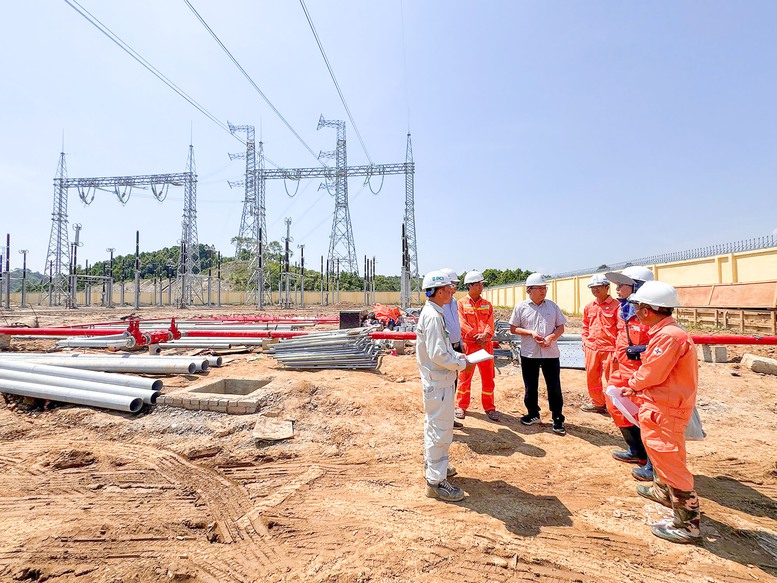

Phó Tổng Giám đốc EVN Phạm Hồng Phương kiểm tra tiến độ thi công TBA 500kV Lào Cai

Tại TBA 500kV Lào Cai, do liên danh Công ty Cổ phần Tập đoàn PC1 và Công ty TNHH Phát triển Hạ tầng Vân Hội đảm nhiệm, các hạng mục xây dựng cơ bản đã hoàn thành. Cụ thể, hệ thống mương cáp, móng cột cổng và thiết bị nhất thứ đã được hoàn thành lắp đặt.

Theo kế hoạch, máy cắt sẽ được vận chuyển đến công trường trong tuần tới để tiến hành lắp đặt. Đơn vị thí nghiệm điện cũng đang khẩn trương triển khai công tác thí nghiệm thiết bị nhất thứ tại trạm, đảm bảo mọi khâu sẵn sàng cho vận hành.

Đến thời điểm hiện tại, gói thầu số 5 do Công ty TNHH Phương Hạnh và Công ty TNHH Chế tạo cột thép Đông Anh thi công đã hoàn thành dựng cột tại 23/42 vị trí, 14 vị trí đang trong quá trình lắp dựng và còn 5 vị trí cuối cùng đang chờ triển khai. Nhà thầu dự kiến hoàn thành công tác dựng cột trên 42 vị trí trước 10/8.

Tại vị trí cột VT240 (xã Thác Bà, tỉnh Lào Cai), nhà thầu đang tập trung nhân lực và thiết bị, sử dụng cẩu 200 tấn để đẩy nhanh tiến độ lắp dựng. Cũng tại xã này, VT241 có khối lượng thép lớn nhất toàn tuyến (443 tấn), công tác bê tông móng đã hoàn thành. Hiện 320 tấn cột thép đã được vận chuyển lên vị trí và nhà thầu dự kiến triển khai lắp dựng cột trong những ngày tới.

Cả 2 vị trí VT240 và VT241 đều nằm trên địa hình dốc cao, khúc khuỷu, đường thi công tạm bợ len lỏi giữa sườn núi. Mỗi đợt mưa lớn, tuyến đường lại bị trơn trượt, lầy lội, không thể di chuyển bằng các phương tiện vận tải thông thường. Thiết bị cơ giới và vật tư khi vận chuyển đều đối mặt nguy cơ trượt dốc, mất an toàn.

Lãnh đạo EVN kiểm tra tiến độ thi công dự án đường dây 500kV Lào Cai - Vĩnh Yên- Ảnh 2.

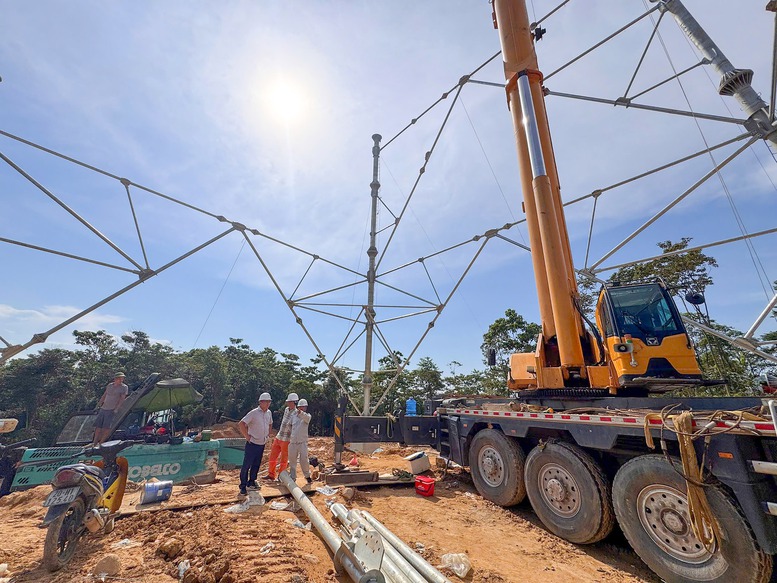

Phó Tổng Giám đốc EVN Phạm Hồng Phương kiểm tra tiến độ thi công gói thầu số 5, tỉnh Lào Cai

Để khắc phục những khó khăn về địa hình và thời tiết, các nhà thầu đã huy động tối đa nhân lực, phương tiện và tăng ca làm việc, tranh thủ từng khoảnh khắc thời tiết tạnh ráo để vận chuyển vật tư, thiết bị. Các tuyến đường tạm thi công cũng được khẩn trương sửa chữa ngay sau khi mưa ngớt. Ngoài ra, lực lượng công nhân được bố trí ăn nghỉ tập trung tại công trường để duy trì nhịp độ thi công liên tục.

Các nhà thầu hiện nay đang tập trung vào giải quyết các điểm đường găng tiến độ, áp dụng tất cả các biện pháp đẩy nhanh tiến độ thi công dự án đường dây 500kV, đưa dự án "về đích" đúng mốc 19/8 theo chỉ đạo của Thủ tướng Chính phủ.

Dự án Đường dây 500 kV Lào Cai-Vĩnh Yên là dự án trọng điểm quốc gia do EVN làm chủ đầu tư. Đây là công trình đường dây 500 kV mạch kép có tổng chiều dài 229,5 km, với tổng cộng 468 vị trí móng cột điện. Dự án đi qua địa phận 4 tỉnh gồm Lào Cai, Yên Bái, Phú Thọ và Vĩnh Phúc với điểm đầu là trạm 500 kV Lào Cai, điểm cuối là trạm 500 kV Vĩnh Yên. Tổng mức đầu tư của Dự án hơn 7.410 tỷ đồng.

Dự án có vai trò rất quan trọng đối với hệ thống điện quốc gia nhằm giải tỏa công suất các nhà máy thủy điện khu vực Tây Bắc và dự phòng truyền tải điện nhập khẩu nhằm đảm bảo mục tiêu cung ứng điện, đảm bảo an sinh xã hội các tỉnh khu vực phía Bắc nói chung.
